三維股份2025年7月7日發布關于2024年年度報告信息披露監管問詢函的回復公告,其中就在建工程,補充披露以下情況:

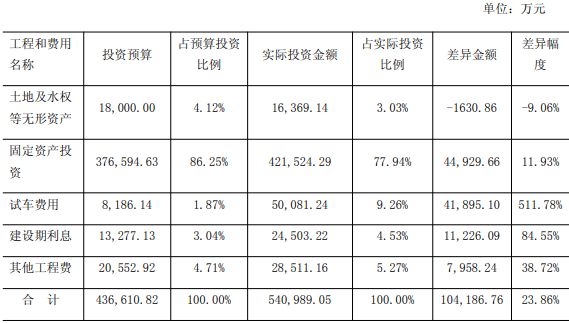

項目立項時預算成本投資43.66億元,實際投入差異金額超10億
其中,試車費用超支41,895.10萬元,主要系在裝置調試過程中未達設計指標,試車期延長所致:

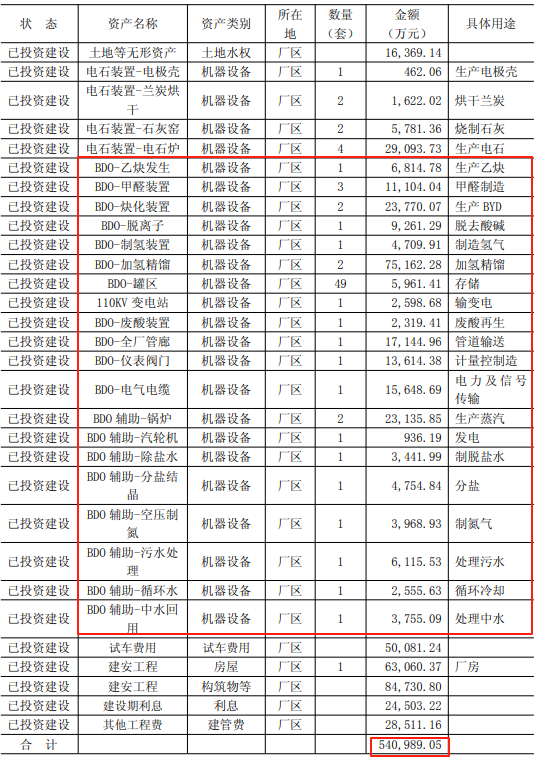

2023年8月電石裝置開始試車,2024年9月轉入固定資產,BDO裝置2023年11月開始試車至2024年12月仍在調試,這一期間,試車費用共發生 50,081.24萬元,相比概算8,186.14萬元,超支41,895.10萬元,主要是因產能及原輔料消耗未達設計導致試車費用的構成如下:
BDO裝置發生試車費用31,704.40萬元。主要為直接材料25,227.42萬元(原料:電石4,171.62萬元、甲醇4,697.47萬元、天然氣7,000.71萬元,中間產品5,299.75萬元,生產用電538.91萬元,生產用水471.56萬元,輔助材料897.15萬元,蒸汽8,450.89萬元),直接人工3,619.82萬元,制造費用2,857.16萬元(裝置優化及修理費):
電石裝置發生試車費用12,545.58萬元,主要為直接材料9,321.98萬元(原料:蘭炭4,362.74萬元、石灰石570.83萬元、電極糊 646.33萬元、其他原料126.12萬元,生產用電2,451.58 萬元,生產用水268.82萬元,中間產品885.27萬元,輔助材料10.49 萬元),直接人工2,110.93萬元,制造費用1,112.67萬元(裝置優化及修理費):
動力裝置發生試車費用3,878.30萬元,公輔部分發生試車費用1,952.56萬元。
(2)投產效益預期與實際的落差
項目預計投產后年收入59.07億元,年利潤總額21.52億元。2024年實際收入16.84億元,利潤總額虧損0.30億元,差異顯著,源于多因素交織:
產品建設暫緩:PBAT、PTMEG產線暫緩,可研預計PBAT年銷售10萬噸、收入23億元,PTMEG年銷售6萬噸、收入13.2億元,合計36.20億元收入未實現,這是效益未達預期的關鍵缺口。
BDO銷售波動:可研預計BDO年銷售17.2萬噸(設計產量30萬噸,12.8萬噸作半成品自用),2024年實際銷售19.72萬噸,較可研增加2.86億元收入;但BDO價格遠低于預期,可研價格13,367.00元/噸,2024年平均價格7,329.80元/噸,下降6,037.20元/噸,對應收入減少約11億元,價格下跌對收入沖擊巨大。
其他產品補充:公司銷售電石等其他產品,使收入增加約2.11億元,一定程度彌補部分損失,但難抵價格下跌及部分產品未投產的影響。
二、PBAT、PTMEG產線暫緩的原因及合理性

2021年規劃投資時,BDO、PBAT及PTMEG產品價格處于高位,新版限塑令預期推動PBAT需求增長,項目預期收益可觀。公司為保障項目合理開展,聘請華陸工程科技有限責任公司化學工業部第六設計院進行可行性分析,從技術路線、投資及收益多維度論證。2021年8月120萬噸電石指標獲批,公司成為BDO項目配套電石指標最大、能耗指標最全的企業,為項目奠基,前期論證審慎嚴謹。
2022年3月項目開工后,BDO行業形勢劇變,PBAT和PTMEG價格斷崖式下跌。PBAT從2021年24,220元/噸降至2022年19,136元/噸,2025年5月低至10,059元/噸;PTMEG從2021年33,894元/噸降至2022年31,186元/噸,2025年5月低至12,213元/噸。從工藝流程看,二者是BDO后續裝置,公司原計劃BDO裝置建成后再定是否建設。2023年起,BDO行業競爭加劇,產品價格持續下行,綜合市場環境、成本及收益考量,公司管理層決定暫緩?fù)顿Y,此決策契合市場變化,為合理調整。
三、說明項目未轉固的原因及合理性

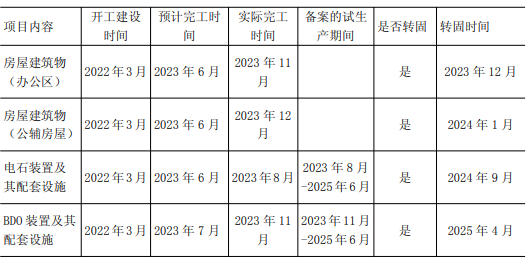

1.工程進度與轉固進程
